公司承揽的麟北发电火储联调工程建设项目#1、#2飞轮舱基础关键工序顺利完成,电池PCS一体机基础施工有序落地,设备采购与技术对接同步提速,项目建设呈现“施工+采购”双线并进的良好态势。
“这周最关键的就是跟降雨抢时间!”项目负责人一语道出了连日来的紧张节奏。面对连续强降雨带来的挑战,项目团队第一时间设置集水坑、加固挡水围堰、修复坡道,为飞轮及电池PCS一体机基础、钢筋与木工加工场搭设防雨棚,通过“降排水+防雨防护”组合措施,保障施工安全,确保工序顺畅衔接。

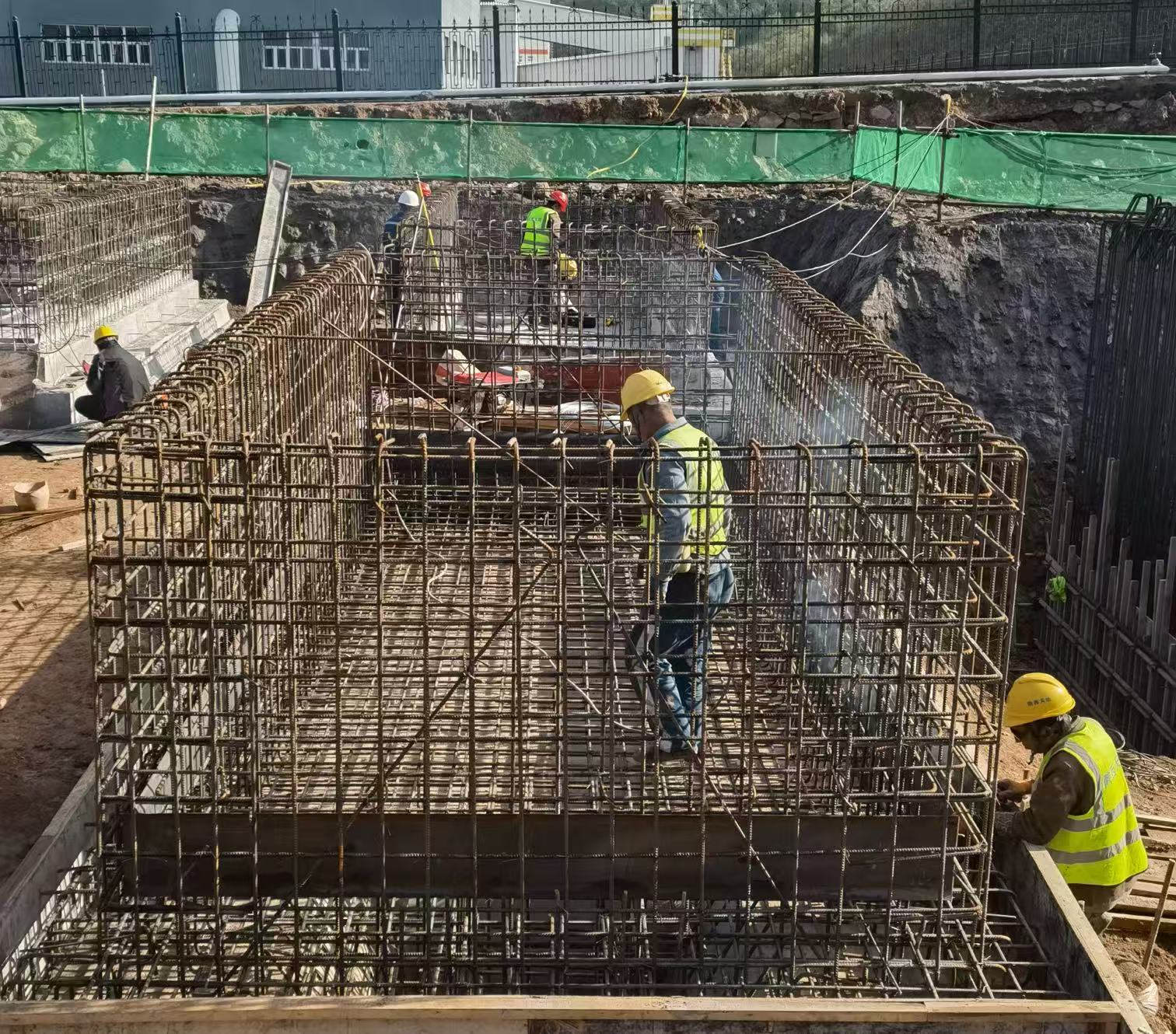

在有效应对天气影响的同时,项目团队配备挖掘机、吊车等10余台设备,全面铺开作业面,#1、#2飞轮舱基础实现从放线验收到钢筋加工、绑扎全流程闭环,飞轮及电池PCS一体机基础完成钢筋绑扎、止水板焊接、模板支护及基础浇筑,#3、#4飞轮舱基础完成墙模板支护、螺栓预埋、举牌验收及基础浇筑有序推进。
设备采购同步推进,二次舱图纸已出,DCS、交直流、电力专用不间断电源(UPS)柜等关键系统全部完成厂家对接,西门子6kV断路器厂家已提报改造图纸,远动RTU待省调确认点位,各项设备采购工作均按计划推进。项目部物资负责人透露:“目前主要设备排产顺利,与现场土建节点高度匹配,为10月底电气安装大干快上提供了先决条件。”
“我们将继续以节点倒逼、责任到人、雨天不松、夜间抢工的劲头,全力冲刺主体结构封顶目标,确保年内实现储能系统联合调试,为项目建设贡献运营速度!”项目负责人表示。
